10 февраля 2026 г.

В Бодайбо доставлено оборудование для обеспечения домов электрическим отоплением

В связи с решением Комиссии по чрезвычайным ситуациям о временном переводе части жилых домов на электрическое отопление, АО «Витимэнерго» приступило к практической реализации этого решения. Для создания дополнительных и стабильных центров питания необходима установка новых трансформаторных подстанций.

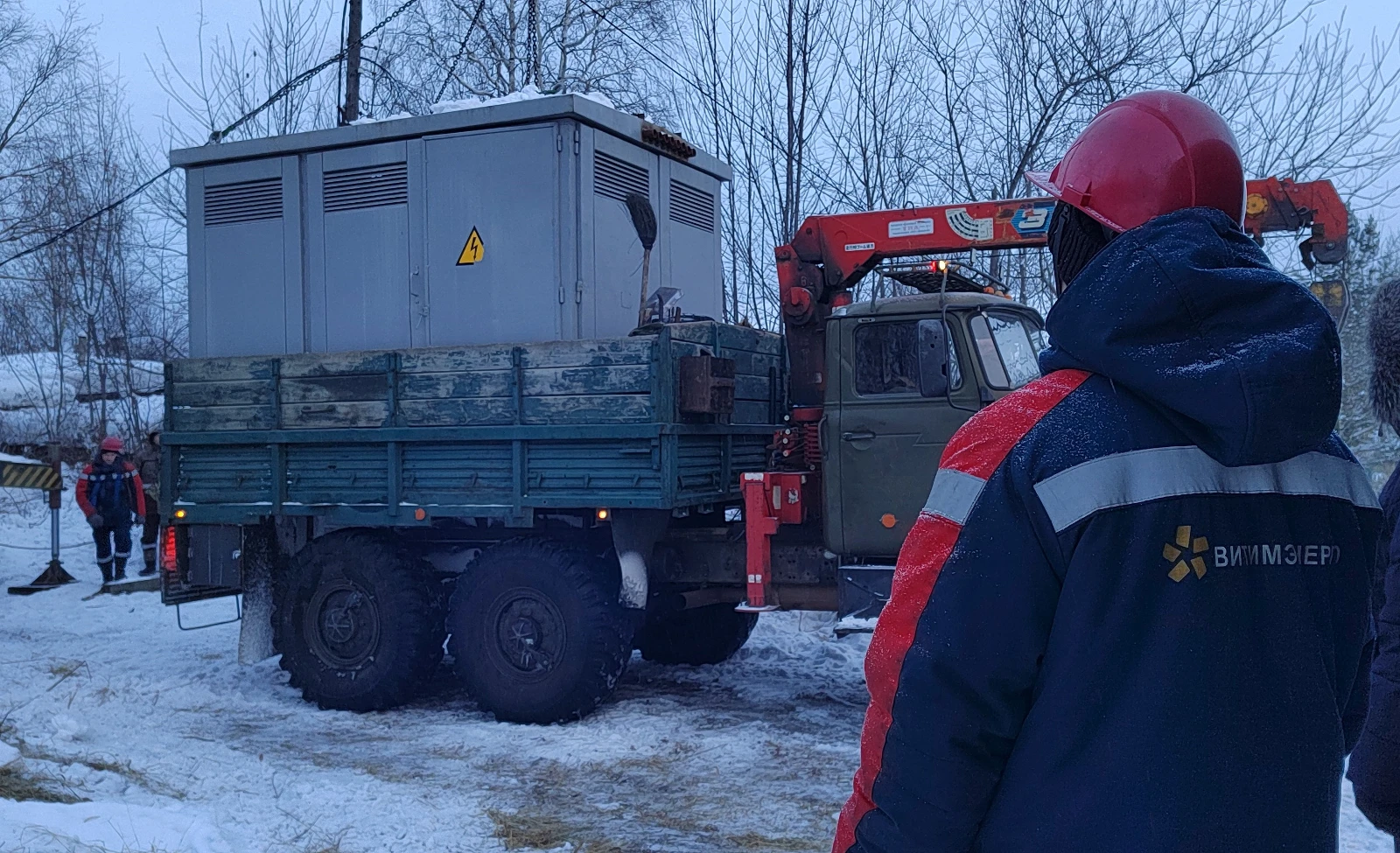

Вчера, 9 февраля 2026 года, в город были доставлены две комплектные трансформаторные подстанции (КТП) мощностью 400 кВА каждая. Оборудование было предоставлено Мамско-Чуйскими электрическими сетями ОГУЭП «Облкоммунэнерго».

Они будут установлены в районе существующих трансформаторных подстанций № 11-1 и № 8-1А. После завершения работ по монтажу воздушных линий и вводу в работу подстанций будет обеспечена возможность подключения к новым мощностям переведенных на электроотопление жилых домов. Эти меры направлены на обеспечение надежного и безопасного энергоснабжения в период восстановления тепловых сетей.

Сотрудники АО «Витимэнерго» продолжают работу по обеспечению стабильного и бесперебойного электроснабжения города Бодайбо, Бодайбинского района, а также объектов, расположенных в зоне чрезвычайной ситуации.

В рамках мероприятий в зоне ЧС энергетики сопровождают ремонтные бригады и выполняют задачи по подключению греющего кабеля воздушного трубопровода, подключению к электроснабжению вагон-домов для прибывшего персонала, проведению переключений и разгрузке электрических сетей, а также другие работы, требующие участия квалифицированных специалистов-энергетиков.

 Своевременные и профессиональные действия сотрудников АО «Витимэнерго» позволяют поддерживать надёжное и устойчивое энергоснабжение даже в условиях повышенной нагрузки, обеспечивая стабильность инфраструктуры в период проведения аварийно-восстановительных мероприятий.
